第一社区

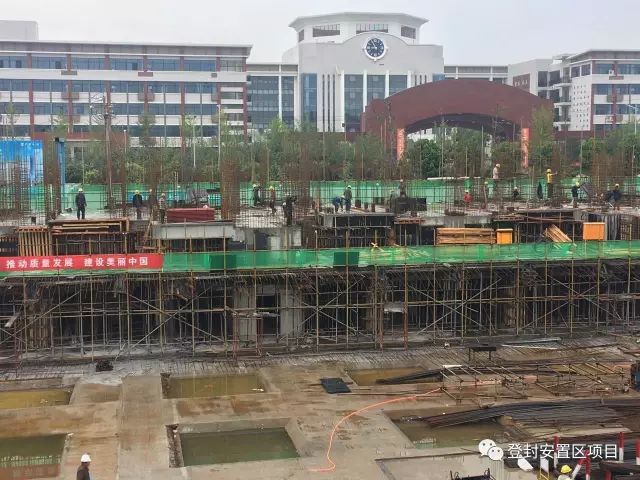

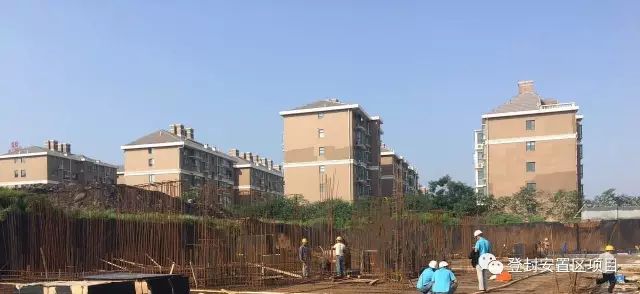

现场劳务主要施工班组为:
麻城一建远方建筑劳务有限公司(负责西区主体施工)
重庆宏生水电安装有限公司(负责西区水电施工)
河南兴瑞建设有限公司(负责东区主体施工)
湖北创元水电安装有限公司(负责东区水电施工)
郑州永安附着脚手架有限公司(负责第一社区西区外架)
河南省立夏防水防腐工程有限公司(负责第一社区东区防水施工)
北京森桦建业防水工程有限公司(负责第一社区西区防水施工)
河南嵩山建安工程有限公司(负责第一社区土方工程)
河南英华消防安装有限公司(负责第一社区消防安装)
第二社区
现场劳务主要施工班组为:
安阳升达建筑劳务有限公司(负责第二社区的临建施工)

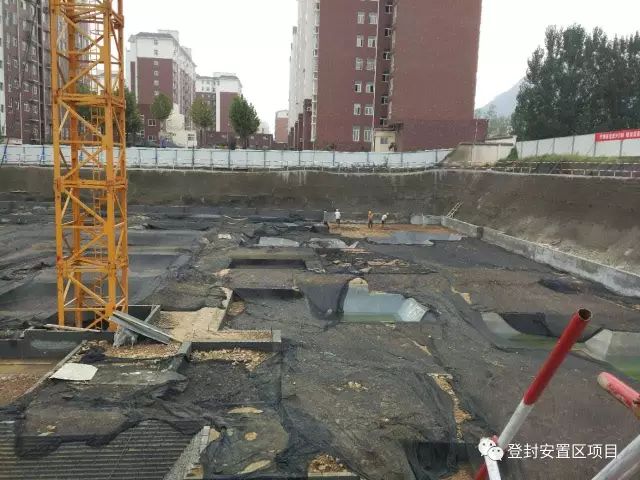

河南嵩山建安工程有限公司(负责第二社区土方工程)
重庆汉蓉劳务有限公司(负责第二社区主体)
河南英华消防安装有限公司(负责第二社区消防安装)
当日具体施工情况如下:
第一社区
日间施工情况
西区

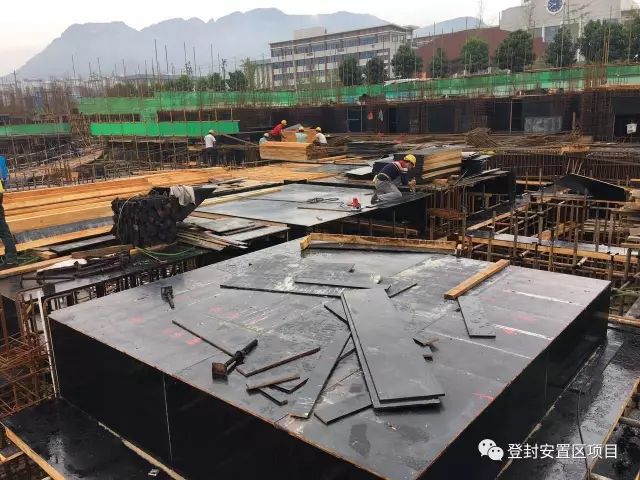

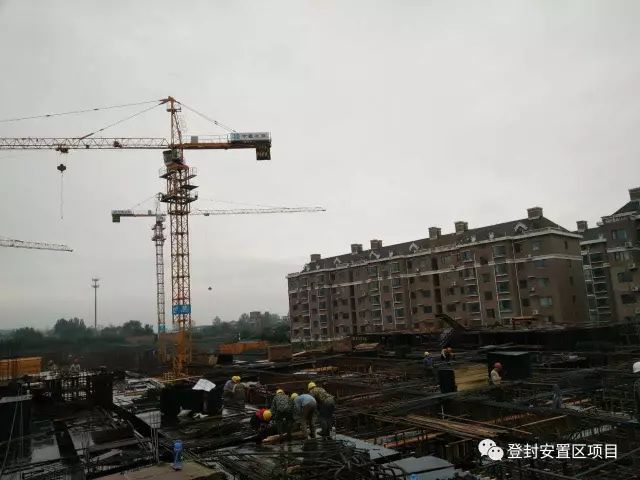

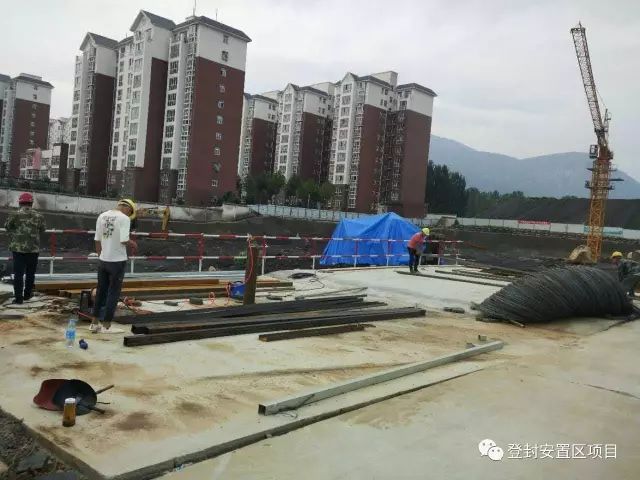

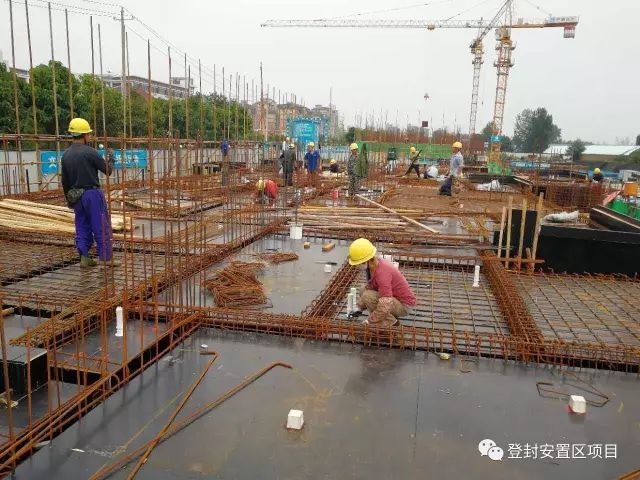

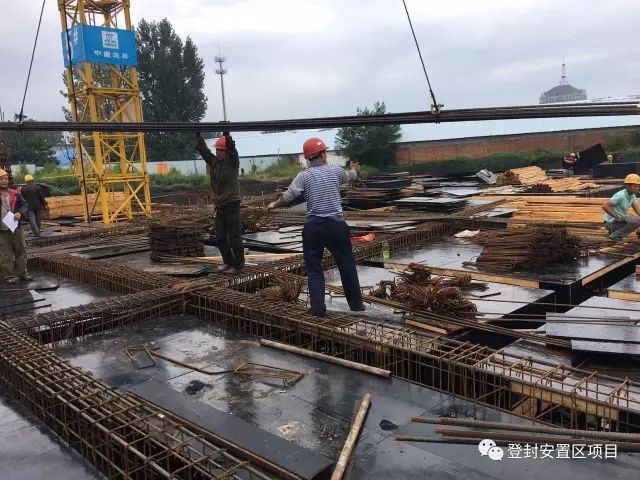

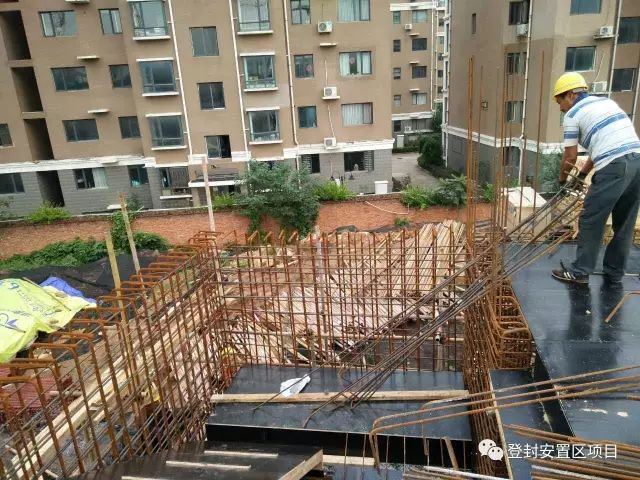

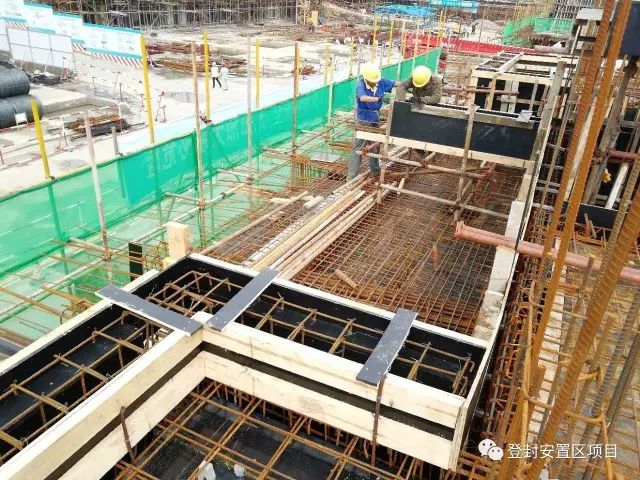

1#楼 木工加固一层墙柱模板3人 外架工搭设安全网5人 一层浇水清理1人 水电工安装线管3人

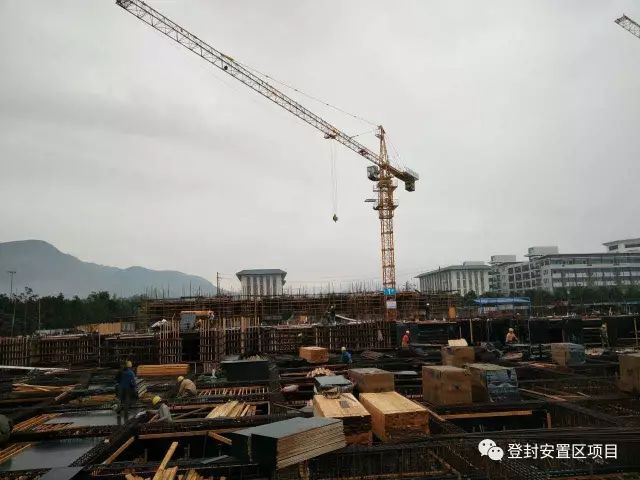

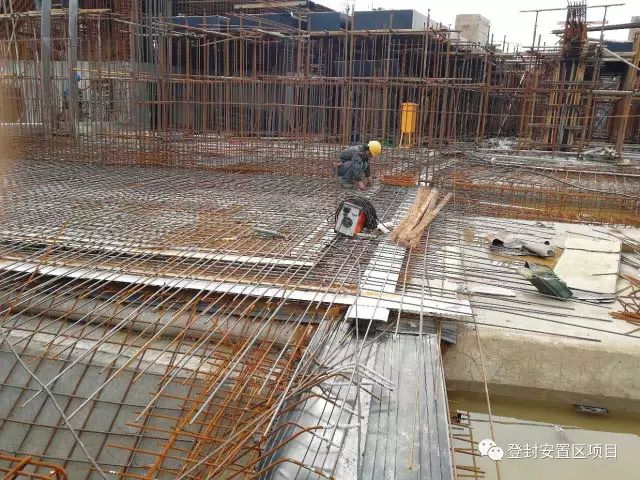

2#楼 负一层,钢筋工绑扎板筋11人,木工加固模板13人,2#钢筋棚制作4人

8#楼 负一层,钢筋工绑扎阳台空调板筋3人,木工加固车库梁板及悬挑梁板17人,焊工焊接避雷带1人,水电安装线管2人

9#楼 负一层 钢筋工板筋绑扎6人。南车库木工铺平板14人、钢筋工梁筋绑扎6人 。水电安装线管2人 ,消防安装管道3人 ,外架搭设3人 。7#钢筋加工棚后台制作3人

10#楼 南车库钢筋工梁筋绑扎13人

11#楼 钢筋工负一层墙筋绑扎4人

12#楼 基础,车库止水钢板焊接2人,门框整改2人
西区施工情况:
麻城一建远方建筑劳务有限公司(主体施工)
1#楼 木工加固一层墙柱模板3人 外架工搭设安全网5人 一层浇水清理1人 水电工安装线管3人
2#楼 负一层,钢筋工绑扎板筋11人,木工加固模板13人,2#钢筋棚制作4人
8#楼 负一层,钢筋工绑扎阳台空调板筋3人,木工加固车库梁板及悬挑梁板17人,焊工焊接避雷带1人,水电安装线管2人
9#楼 负一层 钢筋工板筋绑扎6人。南车库木工铺平板14人、钢筋工梁筋绑扎6人 。水电安装线管2人 ,消防安装管道3人 ,外架搭设3人 。7#钢筋加工棚后台制作3人
10#楼 南车库钢筋工梁筋绑扎13人
11#楼 钢筋工负一层墙筋绑扎4人
12#楼 基础,车库止水钢板焊接2人,门框整改2人
管理人员5人
计划到场人130,实际到场人126人。符合施工要求。
无安全事故发生。
责任工程师:柴长银(负责1#、9#、10#、11#楼及周边车库)
责任工程师:刘华生(负责2#、8#、12#、19#楼及周边车库)
东区

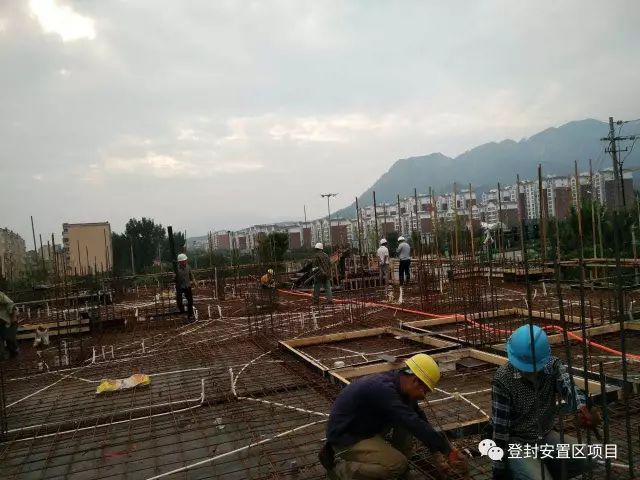

3#楼 钢筋工绑扎一层墙筋10人,木工搭架子10人,水电布管8人,外架搭设8人。3#棚下料3人

5#楼 前车库钢筋工8人 ,木工支顶板10人 。4#棚下料4人

7#楼 木工支顶板30人,7#楼前车库木工合住模6人,钢筋工绑扎梁9人 。5#棚下料4人

13#楼钢筋帮扎4人

16#楼 钢筋工绑扎后浇带钢筋3人。13#钢筋棚后台下料6人
东区施工情况:
河南兴瑞建设有限公司(负责主体施工)
3#楼 钢筋工绑扎一层墙筋10人,木工搭架子10人,水电布管8人,外架搭设8人。3#棚下料3人
5#楼 前车库钢筋工8人 ,木工支顶板10人 。4#棚下料4人
7#楼 木工支顶板30人,7#楼前车库木工合住模6人,钢筋工绑扎梁9人 。5#棚下料4人
13#楼 钢筋帮扎4人
16#楼 钢筋工绑扎后浇带钢筋2人。13#钢筋棚后台下料6人
管理人员5人
计划到场130人,实际到场128人,符合施工要求。
无安全事故发生。
责任工程师:刘 帅 锋(负责3#、5#、7#、13#、16#楼及周边车库)

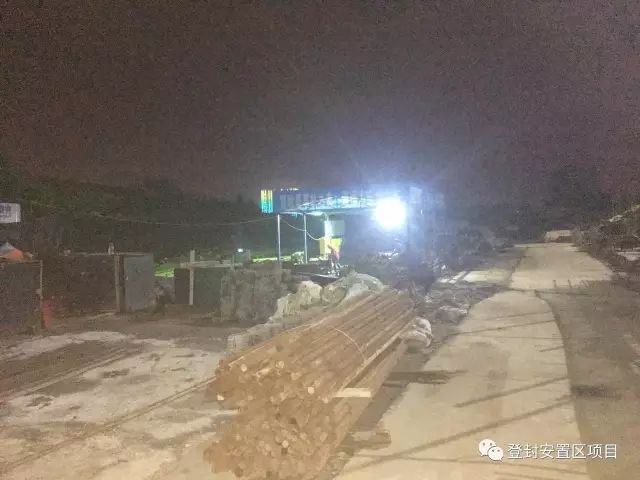

夜间施工

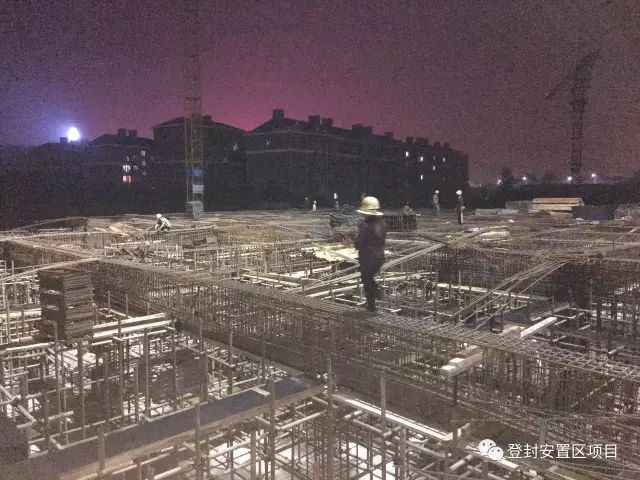

7#楼 钢筋工9人绑扎车库粱筋

7#楼 后台制作3人
值班人员:刘帅锋 一切正常、无安全事故发生。共12人加班
第二社区

4#楼 砌砖胎模6人,水泵抽水一台,

7#楼 钢筋棚加工5人

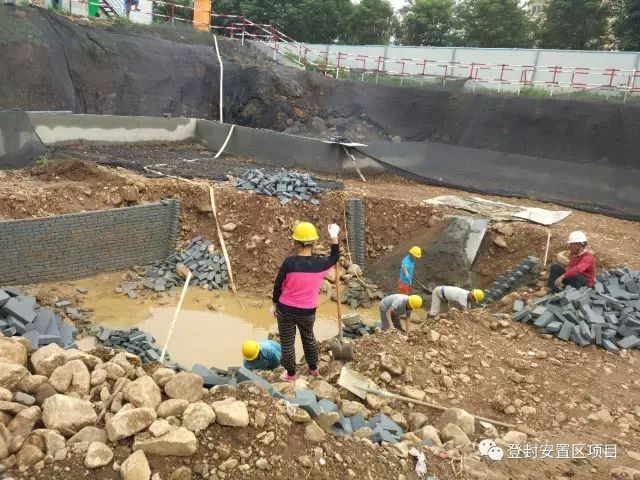

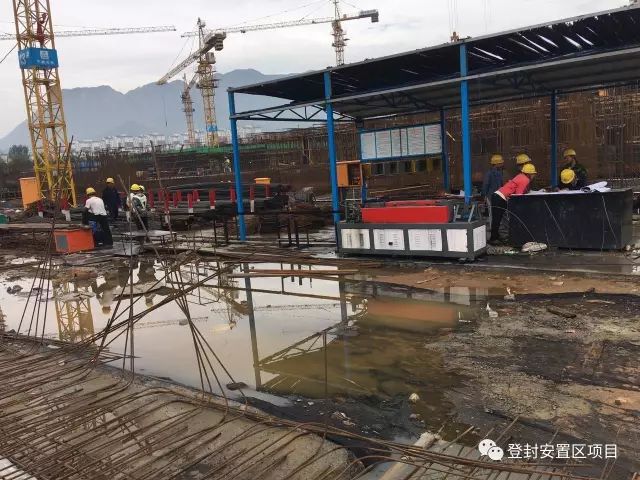

9#楼 基础清槽3人,钢筋棚固定料台3人,基坑抽水水泵一台

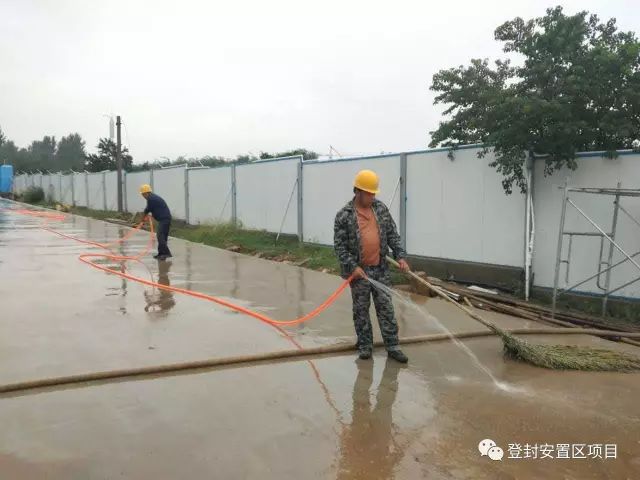

道路冲洗2人
第二社区施工情况:
重庆汉蓉劳务有限公司
7#楼 钢筋棚加工5人
9#楼 基础清槽3人,钢筋棚固定料台3人,基坑抽水水泵一台
道路冲洗2人
注:
1.天气逐渐转凉。工人上班时间做如下调整。
上午 6:00--11:30
下午 13:30-- 19:30
督促工人夜间施工
2.第一社区 计划进场 260 人,实际进场 254 人。符合施工要求
第一社区 夜间加班 12 人
3.近期雨水较多,施工困难,进场人员较少。组织人员排查安全隐患、抽水排污
