现场劳务主要施工班组为:

麻城一建远方建筑劳务有限公司(负责西区主体施工)

重庆宏生水电安装有限公司(负责西区水电施工)

河南兴瑞建设有限公司(负责东区主体施工)

湖北创元水电安装有限公司(负责东区水电施工)

河南华水基础建设有限公司(负责第一社区及文化中心项目支护降水)

河南省立夏防水防腐工程有限公司(负责第一社区东区防水施工)

北京森桦建业防水工程有限公司(负责第一社区西区防水施工)

安阳升达建筑劳务有限公(负责第二社区及文化中心的临建施工)

河南嵩山建安工程有限公司(负责第一、二社区及文化中心土方工程)


具体施工情况如下:


西区


第一社区

登封安置房项目及文化中心的施工情况 最新5960 作者:你好我好 帖子ID:275543

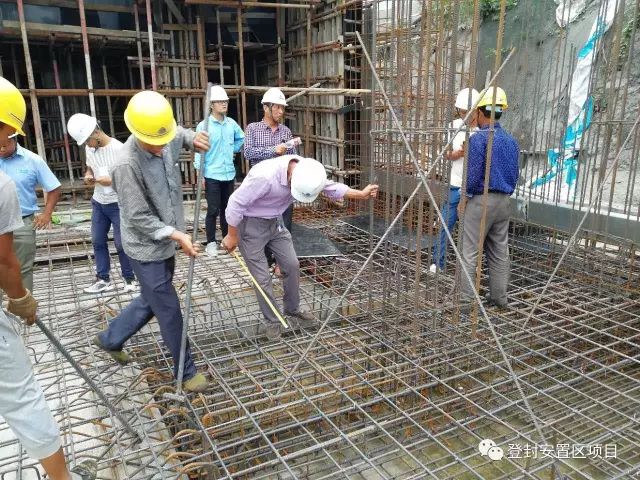

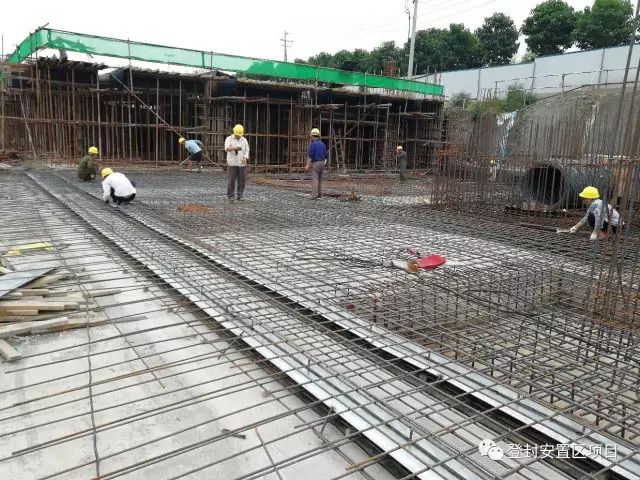

1#楼 负二层顶板砼收面磨光1人,周边库梁筋绑扎3人,木工一人拆后浇带吊模,1号钢筋棚后台制作7人。

登封安置房项目及文化中心的施工情况 最新4779 作者:你好我好 帖子ID:275543

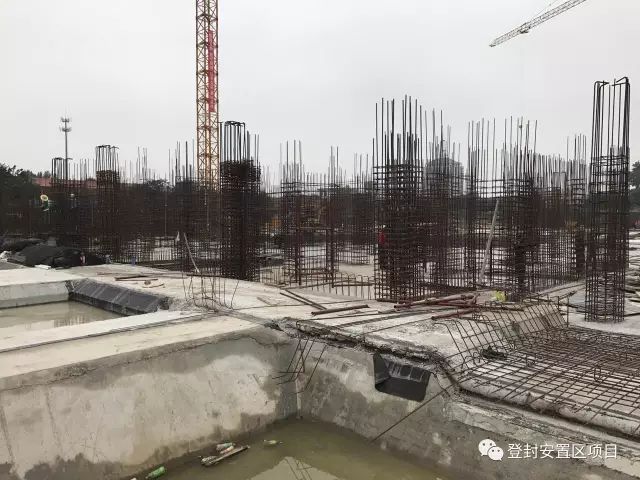

2#楼 钢筋工13人,焊工1人,制作6 人,筏板底部冲水1人。2#钢筋工棚后台加工4人。

登封安置房项目及文化中心的施工情况 最新4136 作者:你好我好 帖子ID:275543

8#楼 木工8人,基面冲洗1人,6#钢筋加工棚制作6人

登封安置房项目及文化中心的施工情况 最新3216 作者:你好我好 帖子ID:275543

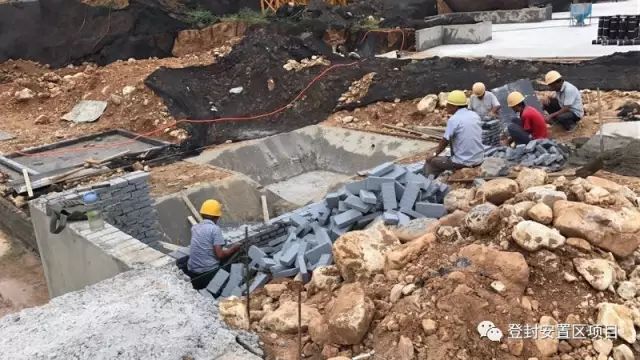

9#楼  南车库绑扎承台6人,焊止水钢板3人,木工吊模及放集水坑箱子5人,修整钢筋及绑承台筋9人,7号钢筋棚后台制作5人。

登封安置房项目及文化中心的施工情况 最新2694 作者:你好我好 帖子ID:275543

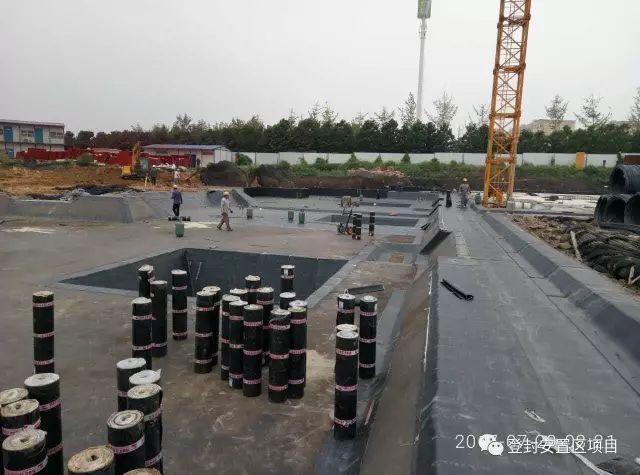

10#楼 铺油毡4人,后浇防水保护层8人,抄平2人,小挖机一台在10#~11#之间车库清槽

登封安置房项目及文化中心的施工情况 最新9106 作者:你好我好 帖子ID:275543

11#楼 粉承台4人


西区施工情况:


麻城一建远方建筑劳务有限公司(主体施工)

施工进度情况:

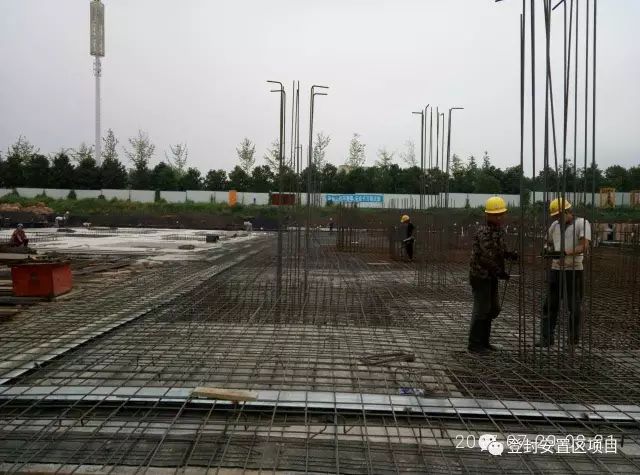

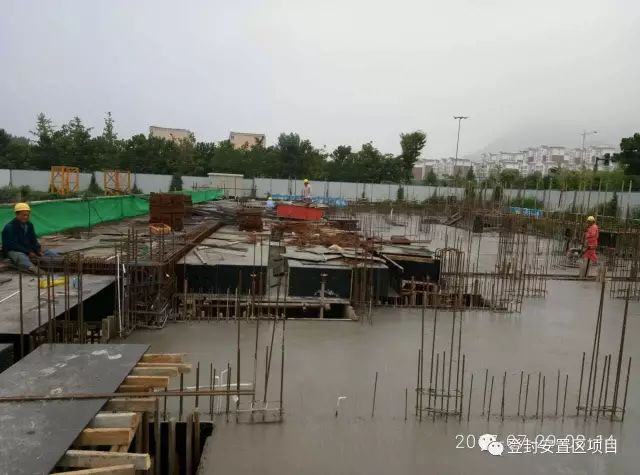

1#楼 负二层顶板砼收面磨光1人,周边车库梁筋绑扎3人,木工一人拆后浇带吊模,1号钢筋棚后台制作7人。

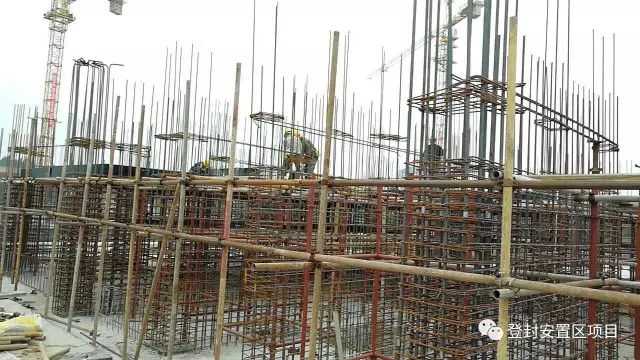

2#楼 钢筋工13人,焊工1人,制作6 人,筏板底部冲水1人。2#钢筋工棚后台加工4人。

8#木工8人,基面冲洗1人,6#钢筋加工棚制作6人

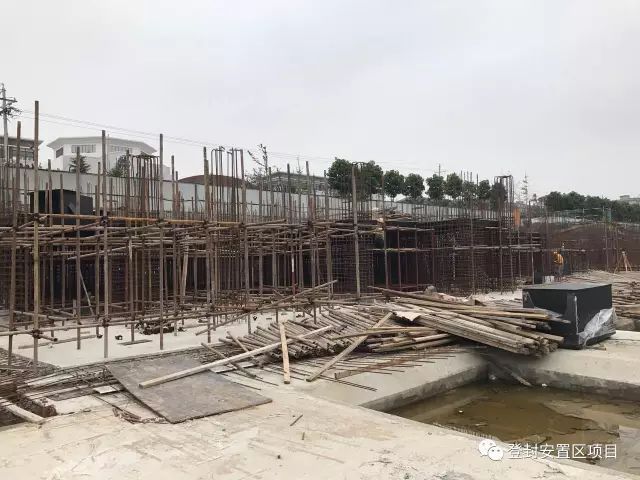

9#楼  南车库绑扎承台6人,焊止水钢板3人,木工吊模及放集水坑箱子5人,修整钢筋及绑承台筋9人,7#钢筋棚后台制作5人。

10#楼 后浇防水保护层8人,抄平2人,小挖机一台在10#~11#之间车库清槽

11#楼 粉承台4人

管理人员5人。

北京森桦建业防水工程有限公司

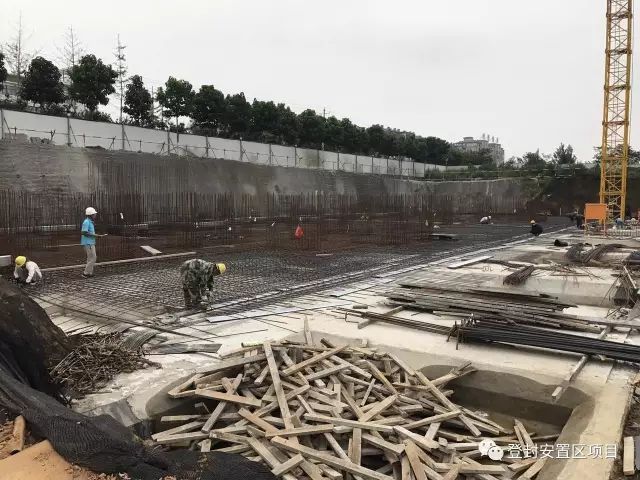

10#楼 铺油毡4人


计划到场人110,实际到场人102。符合施工需求。无安全事故发生.

责任工程师:柴长银(负责1#、9#、10#、11#楼及周边车库)


责任工程师:刘华生(负责2#、8#、12#、19#楼及周边车库)


东区



登封安置房项目及文化中心的施工情况 最新9033 作者:你好我好 帖子ID:275543

3#楼 木工5人,钢筋工绑扎12人,制作4人

登封安置房项目及文化中心的施工情况 最新814 作者:你好我好 帖子ID:275543

5#楼 钢筋工绑扎筏板车库独基12人,焊工1人,木工2人,制作1人

登封安置房项目及文化中心的施工情况 最新5407 作者:你好我好 帖子ID:275543

7#楼钢筋工绑扎16人,制作4人,楼周边车库独基抹灰大工2人,小工3人

登封安置房项目及文化中心的施工情况 最新4278 作者:你好我好 帖子ID:275543

13#楼 砌墙大工2人小工4人

东区施工情况


河南兴瑞建设有限公司(负责主体施工)

3#楼 木工5人,钢筋工绑扎12人,制作4人

5#楼 钢筋工绑扎筏板车库独基12人,焊工1人,木工5人,制作4人

7#楼 钢筋工绑扎16人,制作4人,楼周边车库独基抹灰大工2人,小工3人

13#楼 砌墙大工2人小工4人

管理人员5人,放线2人。


计划到场人90人,实际到场81人, 符合需求。无安全事故发生.。


责任工程师:刘帅锋(负责3#、5#、7#、13#、16#楼及周边车库)


夜间施工


登封安置房项目及文化中心的施工情况 最新1280 作者:你好我好 帖子ID:275543

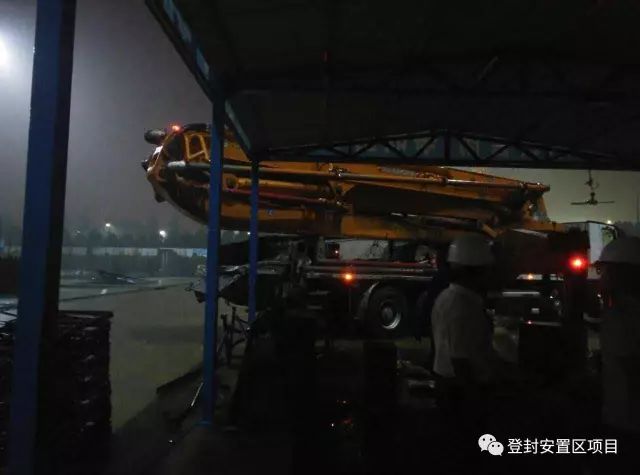

2#楼 筏板浇筑因下雨,停止浇筑。

值班人员:柳沿江  一切正常、无安全事故发生。


第二社区

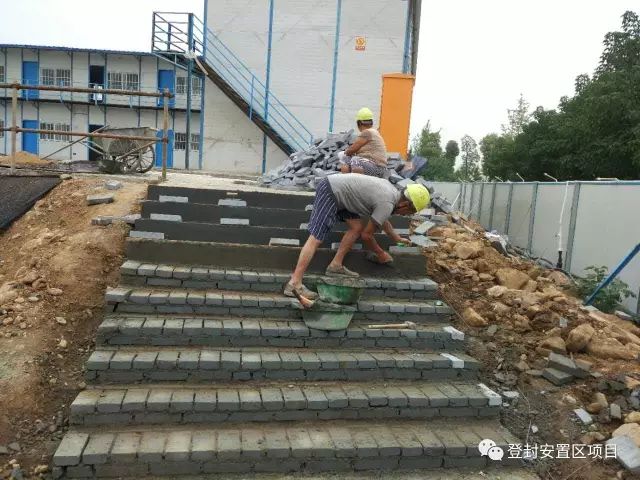

登封安置房项目及文化中心的施工情况 最新3139 作者:你好我好 帖子ID:275543 临建抹灰、贴砖5人

登封安置房项目及文化中心的施工情况 最新4773 作者:你好我好 帖子ID:275543

9#楼 护栏、刷漆3人

登封安置房项目及文化中心的施工情况 最新8261 作者:你好我好 帖子ID:275543

防尘网覆盖4人

登封安置房项目及文化中心的施工情况 最新2733 作者:你好我好 帖子ID:275543

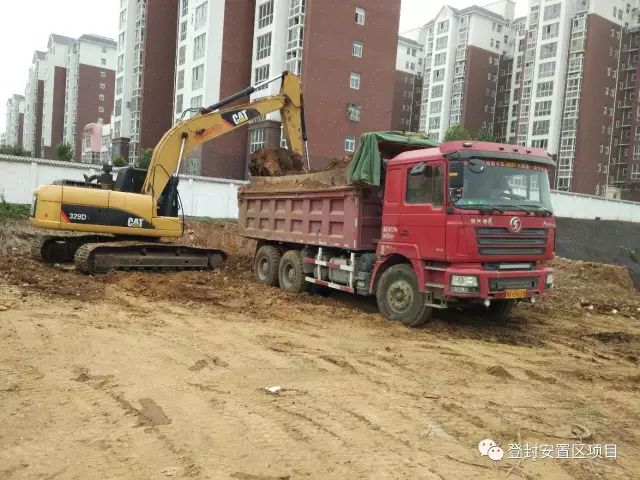

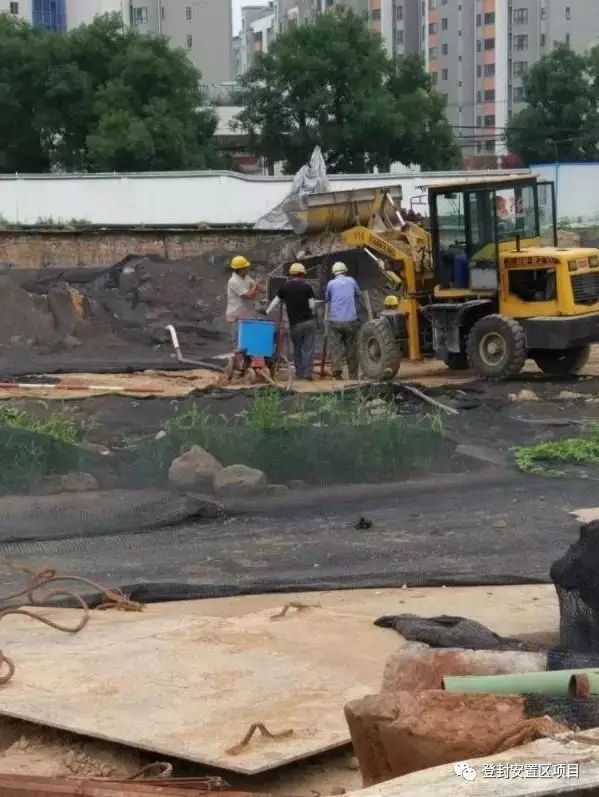

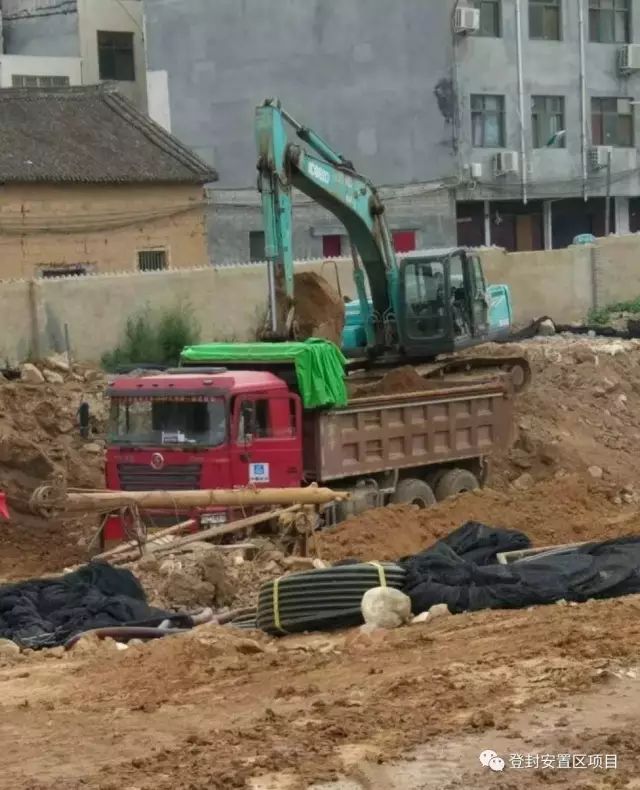

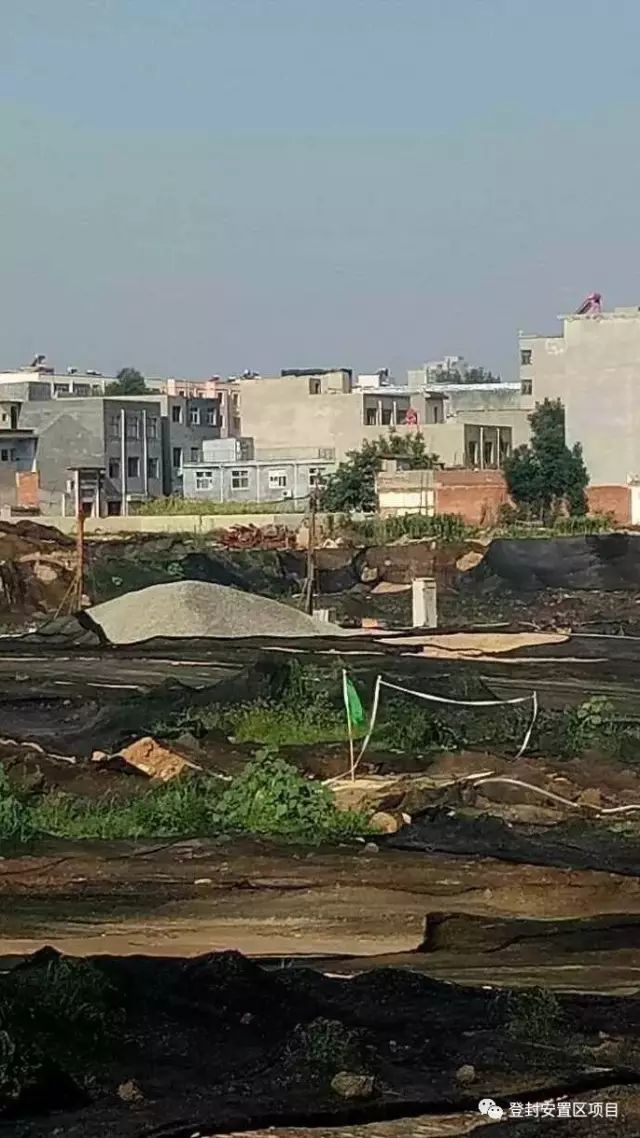

8#楼 挖土勾机一台渣土车两辆。水泥路西面场地平整小钩机一台。


河南嵩山建安工程有限公司

8#楼 挖土勾机一台渣土车两辆。水泥路西面场地平整小钩机一台。


市文化中心项目


登封安置房项目及文化中心的施工情况 最新3269 作者:你好我好 帖子ID:275543

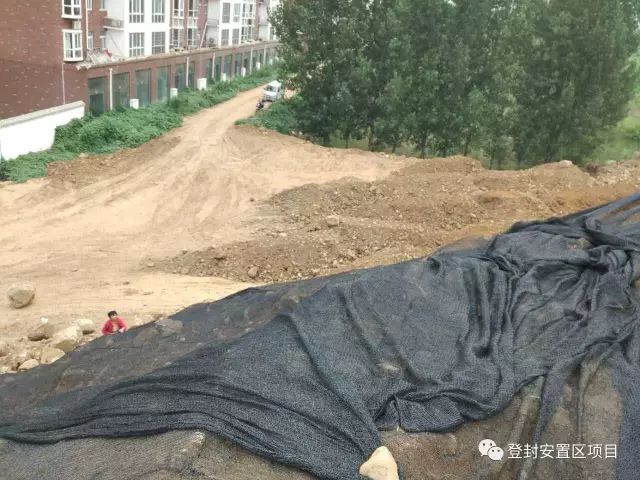

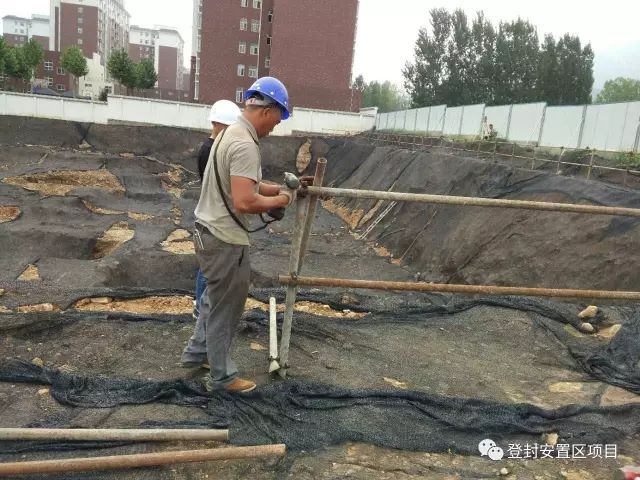

7-7剖面基坑支护,操作人员4人,小铲车1辆,管理人员1人。7-7剖面进行设备搬运与整理。

登封安置房项目及文化中心的施工情况 最新9461 作者:你好我好 帖子ID:275543

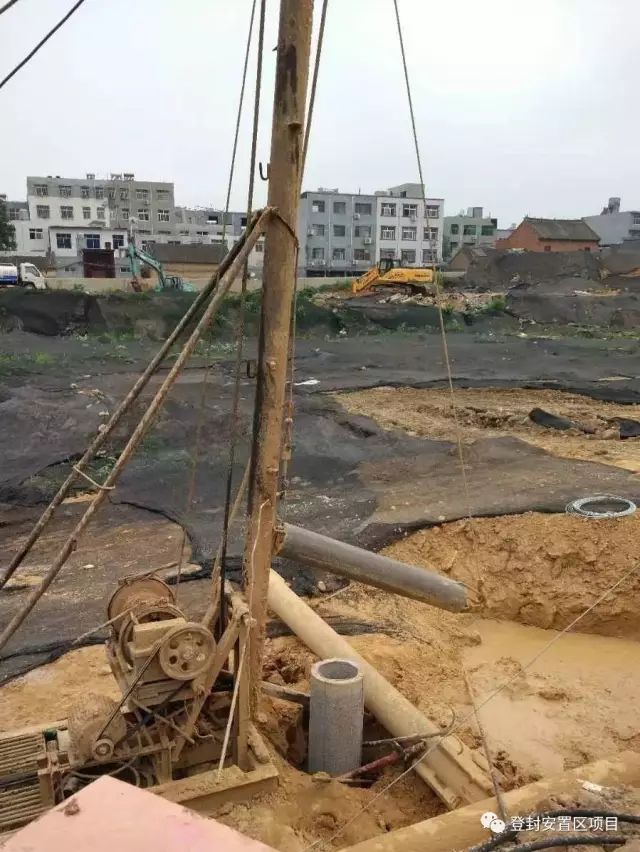

打降水井操作人员6人,管理人员1人。

现场情况:3号打井设备处设备损坏正在维修,6号打井设备处已成井准备下管。

登封安置房项目及文化中心的施工情况 最新1187 作者:你好我好 帖子ID:275543

临建设施施工装修工人2人,泥工2人,管理人员1人。拆防护基础模板施工人员5人,管理人员1人


登封安置房项目及文化中心的施工情况 最新419 作者:你好我好 帖子ID:275543

第二社区 项目部每天派专人负责现场裸土覆盖、进出车辆冲洗、施工现场洒水等工作


第二社区现场存在的问题:

施工进度缓慢

原因:

1.降水队伍施工人员不足,效率低,延缓施工进度。

2.地下水水位不能有效降低,影响土方挖掘等。

3.渣土外运需要统一办理通行证,通行证正在办理之中。

针对问题采取措施:

1.增加现场照明,晚上进行加班。

2.改变施工工序,便于加快施工进度。

3.每天8点召集工程部、技术部、安全部门人员召开碰头会,对施工中存在的问题及时解决。

4.与劳务进行商谈,要求限时增加工人,在确保安全与质量的前提下加快进度。


5.与当地主管部门沟通协调,尽早办理好渣土车通行证。



施工情况:



河南华水基础建设有限公司

7-7剖面基坑支护,操作人员4人,小铲车1辆,管理人员1人。7-7剖面进行设备搬运与整理。

3号打井设备处设备损坏正在维修,6号打井设备处已成井准备下管。

项目部日常管理

登封安置房项目及文化中心的施工情况 最新8003 作者:你好我好 帖子ID:275543

第一社区项目部召开会议传达学习公司2017年年中工作会议精神。

登封安置房项目及文化中心的施工情况 最新5851 作者:你好我好 帖子ID:275543

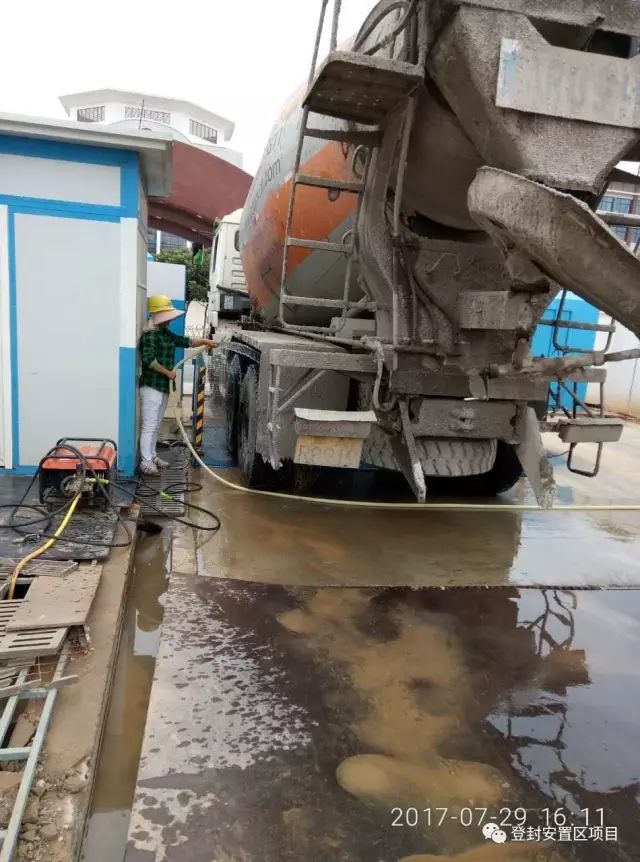

第一社区工地现场每天的车辆冲洗,洒水降尘。

登封安置房项目及文化中心的施工情况 最新7685 作者:你好我好 帖子ID:275543

2#  筏板验收



注:郑州市环保局来登封督查大气防治问题及外县扬尘治理互检督查组(100人)也进驻登封,加大力度整治扬尘。土石方作业施工困难重重,进度迟缓。一直到8月3号。



个人签名:
一天不看智慧登封,都不知道登封发生了什么。。。
21 条回复
宝宝加油 小学二年级 2017-7-31 11:13:33
我只想知道,拖了五六年的安置房啥时候才会分到手,啥时候住上
登封憨哥 小学三年级 2017-7-31 11:47:52
路赶紧修吧,半年了
道长 小学四年级 2017-7-31 11:51:32
渣土车问题!不能正常通车,工期如何提升?
骨一科 小学五年级 2017-7-31 12:29:07
挺忙的
健步如飞 小学六年级 2017-7-31 12:53:57
池子里养鱼到现在都几斤重了!
思念过去✔ 小学二年级 2017-7-31 12:57:57
能不能快点安置出来五六年
如果我是…… 小学六年级 2017-7-31 13:05:22
嵩山好广场安置房啥时候才能开工
夏末 小学二年级 2017-7-31 13:19:54
五六年了
老顾 小学六年级 2017-7-31 13:20:32
赞一个,估计这次动静不
小。
老顾 小学六年级 2017-7-31 13:22:31
赞一个,这次动静不
小。
13huytcbjdhj 小学一年级 2017-7-31 15:11:46
想问问小编说的第一第二社区是不是位于天中路东西,玉带路南北的两处工地?
忘东忘西不忘你 小学六年级 2017-7-31 16:22:13
安置房在哪
你爱我像谁 小学一年级 2017-7-31 16:35:31
哥们儿,你说的不清不楚,能具体一点吗。?比如嵩山广场,尚城国际,滨河新苑等等。
无语404 小学一年级 2017-7-31 16:49:00
安置房,安置个屁,白坪小区说类也是安置房,你看白坪人才有几个,贵的要命,老百姓买不起,很多现在都在危房里住着呢,说有补助,都补助到当官家里了,老百姓见了没有,变相卖房
神经外科 小学二年级 2017-7-31 21:07:54
嗯嗯
阿狸峰 小学四年级 2017-7-31 21:28:39
这篇通讯写得真差劲!不是让你写几个工人在干活!老百姓关心的是,安置房啥时候能建好回迁。看了全文,没有一处干货信息。差评!
美人胚 小学三年级 2017-7-31 22:36:56
同意楼上啊,又不是给领导汇报工作,能不能用通俗易懂的语言说重点
马丁5Il 小学一年级 2017-7-31 23:52:36
写的啥鬼东西,直接说哪儿的安置房不妥了,脱裤子放屁,多一啰嗦
shlad55 小学六年级 2017-8-1 06:29:29
施工进度虽重要但是首先得让群众知道安置房具体在哪里!
736794503 小学四年级 2017-8-1 06:56:26
你咋不写在那,啥时候交工
幸福满满 小学一年级 2017-8-1 10:37:36
啥时候登封的房价会降下来,老百姓就都能买起了
您需要登录后才可以回帖 登录
返回顶部
